建筑基坑支護技術規程(第四章 支擋式結構4.7~4.10)
4.7 錨桿設計
4. 7.1 錨桿的應用應符合下列規定:
1 錨拉結構宜采用鋼絞線錨桿;承載力要求較低時,也可采用鋼筋錨桿;當環境保護不允許在支護結構使用功能完成后錨桿桿體滯留在地層內時,應采用可拆芯鋼絞線錨桿;
2 在易塌孔的松散或稍密的砂土、碎石土、粉土、填土層,高液性指數的飽和黏性土層,高水壓力的各類土層中,鋼絞線錨桿、鋼筋錨桿宜采用套管護壁成孔工藝;
3 錨桿注漿宜采用二次壓力注漿工藝;
4 錨桿錨固段不宜設置在淤泥、淤泥質土、泥炭、泥炭質土及松散填土層內;
5 在復雜地質條件下,應通過現場試驗確定錨桿的適用性。

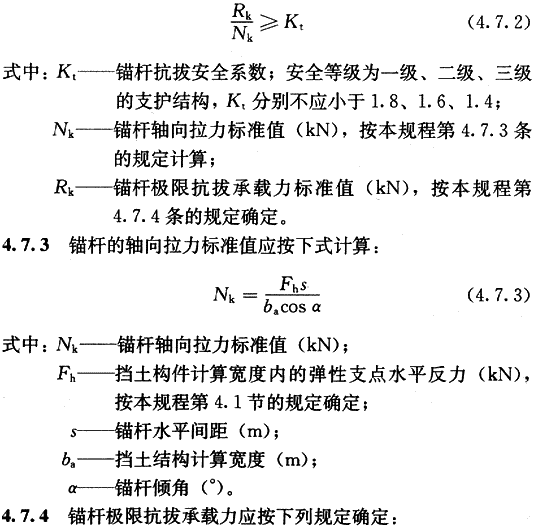

4.7.2 錨桿的極限抗拔承載力應符合下式要求:
1 錨桿成孔直徑宜取100mm~150mm;

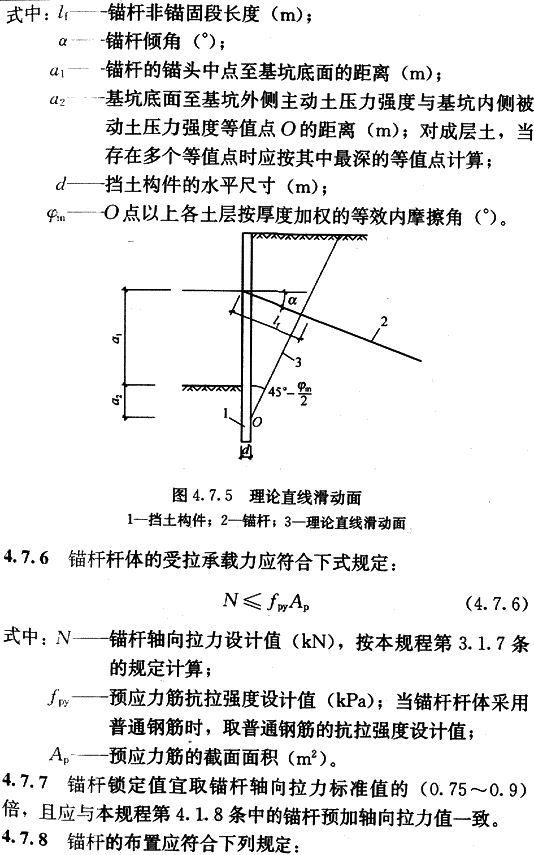

2 錨桿自由段的長度不應小于5m,且應穿過潛在滑動面并進入穩定土層不小于1.5m;鋼絞線、鋼筋桿體在自由段應設置隔離套管;
3 土層中的錨桿錨固段長度不宜小于6m;
4 錨桿桿體的外露長度應滿足腰梁、臺座尺寸及張拉鎖定的要求;
5 錨桿桿體用鋼絞線應符合現行國家標準《預應力混凝土用鋼絞線》GB/T 5224的有關規定;
6 鋼筋錨桿的桿體宜選用預應力螺紋鋼筋、HRB400、HRB500螺紋鋼筋;
7 應沿錨桿桿體全長設置定位支架;定位支架應能使相鄰定位支架中點處錨桿桿體的注漿固結體保護層厚度不小于10mm,定位支架的間距宜根據錨桿桿體的組裝剛度確定,對自由段宜取1.5m~2.0m;對錨固段宜取1.0m~1.5m;定位支架應能使各根鋼絞線相互分離;
8 錨具應符合現行國家標準《預應力筋用錨具、夾具和連接器》GB/T 14370的規定;
9 錨桿注漿應采用水泥漿或水泥砂漿,注漿固結體強度不宜低于20MPa。
4.7.10 錨桿腰梁可采用型鋼組合梁或混凝土梁。錨桿腰梁應按受彎構件設計。錨桿腰梁的正截面、斜截面承載力,對混凝土腰梁,應符合現行國家標準《混凝土結構設計規范》GB 50010的規定;對型鋼組合腰梁,應符合現行國家標準《鋼結構設計規范》GB 50017的規定。當錨桿錨固在混凝土冠梁上時,冠梁應按受彎構件設計。
4. 7.11 錨桿腰梁應根據實際約束條件按連續梁或簡支梁計算。計算腰梁內力時,腰梁的荷載應取結構分析時得出的支點力設計值。
4. 7.12 型鋼組合腰梁可選用雙槽鋼或雙工字鋼,槽鋼之間或工字鋼之間應用綴板焊接為整體構件,焊縫連接應采用貼角焊。雙槽鋼或雙工字鋼之間的凈間距應滿足錨桿桿體平直穿過的要求。
4. 7.13 采用型鋼組合腰梁時,腰梁應滿足在錨桿集中荷載作用下的局部受壓穩定與受扭穩定的構造要求。當需要增加局部受壓和受扭穩定性時,可在型鋼翼緣端口處配置加勁肋板。
4. 7.14 混凝土腰梁、冠梁宜采用斜面與錨桿軸線垂直的梯形截面;腰梁、冠梁的混凝土強度等級不宜低于C25。采用梯形截面時,截面的上邊水平尺寸不宜小于250mm。
4. 7.15 采用楔形鋼墊塊時,楔形鋼墊塊與擋土構件、腰梁的連接應滿足受壓穩定性和錨桿垂直分力作用下的受剪承載力要求。采用楔形現澆混凝土墊塊時,混凝土墊塊應滿足抗壓強度和錨桿垂直分力作用下的受剪承載力要求,且其強度等級不宜低于C25。
4.8 錨桿施工與檢測
4. 8.1 當錨桿穿過的地層附近存在既有地下管線、地下構筑物時,應在調查或探明其位置、尺寸、走向、類型、使用狀況等情況后再進行錨桿施工。
4. 8.2 錨桿的成孔應符合下列規定:
1 應根據土層性狀和地下水條件選擇套管護壁、干成孔或泥漿護壁成孔工藝,成孔工藝應滿足孔壁穩定性要求;
2 對松散和稍密的砂土、粉土,碎石土,填土,有機質土,高液性指數的飽和黏性土宜采用套管護壁成孔工藝;
3 在地下水位以下時,不宜采用干成孔工藝;
4 在高塑性指數的飽和黏性土層成孔時,不宜采用泥漿護壁成孔工藝;
5 當成孔過程中遇不明障礙物時,在查明其性質前不得鉆進。
4.8. 3 鋼絞線錨桿和鋼筋錨桿桿體的制作安裝應符合下列規定:
1 鋼絞線錨桿桿體綁扎時,鋼絞線應平行、間距均勻;桿體插入孔內時,應避免鋼絞線在孔內彎曲或扭轉;
2 當錨桿桿體選用HRB400、HRB500鋼筋時,其連接宜采用機械連接、雙面搭接焊、雙面幫條焊;采用雙面焊時,焊縫長度不應小于桿體鋼筋直徑的5倍;
3 桿體制作和安放時應除銹、除油污、避免桿體彎曲;
4 采用套管護壁工藝成孔時,應在拔出套管前將桿體插入孔內;采用非套管護壁成孔時,桿體應勻速推送至孔內;
5 成孔后應及時插入桿體及注漿。
4.8.4 鋼絞線錨桿和鋼筋錨桿的注漿應符合下列規定:
1 注漿液采用水泥漿時,水灰比宜取0.5~0.55;采用水泥砂漿時,水灰比宜取0.4~0.45,灰砂比宜取0.5~1. 0,拌合用砂宜選用中粗砂;
2 水泥漿或水泥砂漿內可摻入提高注漿固結體早期強度或微膨脹的外加劑,其摻入量宜按室內試驗確定;
3 注漿管端部至孔底的距離不宜大于200mm;注漿及拔管過程中,注漿管口應始終埋入注漿液面內,應在水泥漿液從孔口溢出后停止注漿;注漿后漿液面下降時,應進行孔口補漿;

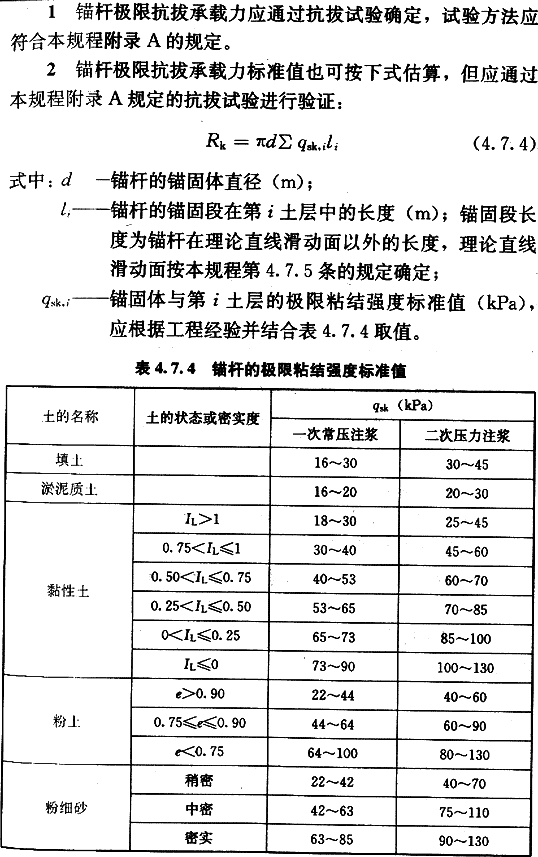

4 采用二次壓力注漿工藝時,注漿管應在錨桿末端la/4~la/3范圍內設置注漿孔,孔間距宜取500mm~800mm,每個注漿截面的注漿孔宜取2個;二次壓力注漿液宜采用水灰比0.5~0.55的水泥漿;二次注漿管應固定在桿體上,注漿管的出漿口應有逆止構造;二次壓力注漿應在水泥漿初凝后、終凝前進行,終止注漿的壓力不應小于1.5MPa;

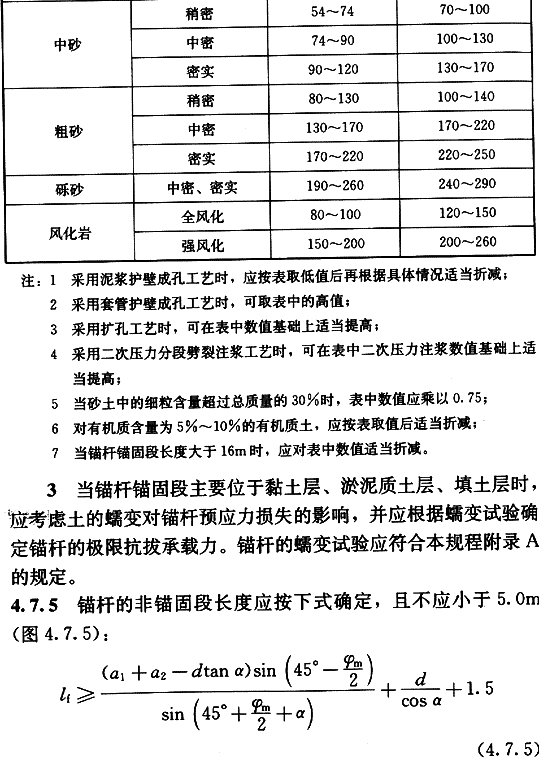

注:la為錨桿的錨固段長度。
5 采用二次壓力分段劈裂注漿工藝時,注漿宜在固結體強度達到5MPa后進行,注漿管的出漿孔宜沿錨固段全長設置,注漿應由內向外分段依次進行;
6 基坑采用截水帷幕時,地下水位以下的錨桿注漿應采取孔口封堵措施;
7 寒冷地區在冬期施工時,應對注漿液采取保溫措施,漿液溫度應保持在5℃以上。
4.8.5 錨桿的施工偏差應符合下列要求:
1 鉆孔孔位的允許偏差應為50mm;
2 鉆孔傾角的允許偏差應為3°;
3 桿體長度不應小于設計長度;
4 自由段的套管長度允許偏差應為±50mm。
4.8.6 組合型鋼錨桿腰梁、鋼臺座的施工應符合現行國家標準《鋼結構工程施工質量驗收規范》GB 50205的有關規定;混凝土錨桿腰梁、混凝土臺座的施工應符合現行國家標準《混凝土結構工程施工質量驗收規范》GB 50204的有關規定。
4. 8.7 預應力錨桿的張拉鎖定應符合下列要求:
1 當錨桿固結體的強度達到15MPa或設計強度的75%后,方可進行錨桿的張拉鎖定;
2 拉力型鋼絞線錨桿宜采用鋼絞線束整體張拉鎖定的方法;
3 錨桿鎖定前,應按本規程表4.8. 8的檢測值進行錨桿預張拉;錨桿張拉應平緩加載,加載速率不宜大于0.1Nk/min;在張拉值下的錨桿位移和壓力表壓力應能保持穩定,當錨頭位移不穩定時,應判定此根錨桿不合格;
4 鎖定時的錨桿拉力應考慮鎖定過程的預應力損失量;預應力損失量宜通過對鎖定前、后錨桿拉力的測試確定;缺少測試數據時,鎖定時的錨桿拉力可取鎖定值的1.1倍~1.15倍;
5 錨桿鎖定應考慮相鄰錨桿張拉鎖定引起的預應力損失,當錨桿預應力損失嚴重時,應進行再次鎖定;錨桿出現錨頭松弛、脫落、錨具失效等情況時,應及時進行修復并對其進行再次鎖定;
6 當錨桿需要再次張拉鎖定時,錨具外桿體長度和完好程度應滿足張拉要求。
4.8.8 錨桿抗拔承載力的檢測應符合下列規定:
1 檢測數量不應少于錨桿總數的5%,且同一土層中的錨桿檢測數量不應少于3根;
2 檢測試驗應在錨固段注漿固結體強度達到15MPa或達到設計強度的75%后進行;
3 檢測錨桿應采用隨機抽樣的方法選取;

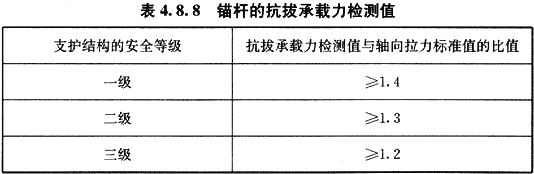

4 抗拔承載力檢測值應按表4.8.8確定;
5 檢測試驗應按本規程附錄A的驗收試驗方法進行;
6 當檢測的錨桿不合格時,應擴大檢測數量。
4.9 內支撐結構設計
4.9.1 內支撐結構可選用鋼支撐、混凝土支撐、鋼與混凝土的混合支撐。
4.9.2 內支撐結構選型應符合下列原則:
1 宜采用受力明確、連接可靠、施工方便的結構形式;
2 宜采用對稱平衡性、整體性強的結構形式;
3 應與主體地下結構的結構形式、施工順序協調,應便于主體結構施工;
4 應利于基坑土方開挖和運輸;
5 需要時,可考慮內支撐結構作為施工平臺。
4.9.3 內支撐結構應綜合考慮基坑平面形狀及尺寸、開挖深度、周邊環境條件、主體結構形式等因素,選用有立柱或無立柱的下列內支撐形式:
1 水平對撐或斜撐,可采用單桿、桁架、八字形支撐;
2 正交或斜交的平面桿系支撐;
3 環形桿系或環形板系支撐;
4 豎向斜撐。
4.9.4 內支撐結構宜采用超靜定結構。對個別次要構件失效會引起結構整體破壞的部位宜設置冗余約束。內支撐結構的設計應考慮地質和環境條件的復雜性、基坑開挖步序的偶然變化的影響。
4.9.5 內支撐結構分析應符合下列原則:
1 水平對撐與水平斜撐,應按偏心受壓構件進行計算;支撐的軸向壓力應取支撐間距內擋土構件的支點力之和;腰梁或冠梁應按以支撐為支座的多跨連續梁計算,計算跨度可取相鄰支撐點的中心距;
2 矩形基坑的正交平面桿系支撐,可分解為縱橫兩個方向的結構單元,并分別按偏心受壓構件進行計算;
3 平面桿系支撐、環形桿系支撐,可按平面桿系結構采用平面有限元法進行計算;計算時應考慮基坑不同方向上的荷載不均勻性;建立的計算模型中,約束支座的設置應與支護結構實際位移狀態相符,內支撐結構邊界向基坑外位移處應設置彈性約束支座,向基坑內位移處不應設置支座,與邊界平行方向應根據支護結構實際位移狀態設置支座;
4 內支撐結構應進行豎向荷載作用下的結構分析;設有立柱時,在豎向荷載作用下內支撐結構宜按空間框架計算,當作用在內支撐結構上的豎向荷載較小時,內支撐結構的水平構件可按連續梁計算,計算跨度可取相鄰立柱的中心距;
5 豎向斜撐應按偏心受壓桿件進行計算;
6 當有可靠經驗時,宜采用三維結構分析方法,對支撐、腰梁與冠梁、擋土構件進行整體分析。
4.9.6 內支撐結構分析時,應同時考慮下列作用:
1 由擋土構件傳至內支撐結構的水平荷載;
2 支撐結構自重;當支撐作為施工平臺時,尚應考慮施工荷載;
3 當溫度改變引起的支撐結構內力不可忽略不計時,應考慮溫度應力;
4 當支撐立柱下沉或隆起量較大時,應考慮支撐立柱與擋土構件之間差異沉降產生的作用。
4.9.7 混凝土支撐構件及其連接的受壓、受彎、受剪承載力計算應符合現行國家標準《混凝土結構設計規范》GB 50010的規定;鋼支撐結構構件及其連接的受壓、受彎、受剪承載力及各類穩定性計算應符合現行國家標準《鋼結構設計規范》GB 50017的規定。支撐的承載力計算應考慮施工偏心誤差的影響,偏心距取值不宜小于支撐計算長度的1/1000,且對混凝土支撐不宜小于20mm,對鋼支撐不宜小于40mm。
4.9.8 支撐構件的受壓計算長度應按下列規定確定:
1 水平支撐在豎向平面內的受壓計算長度,不設置立柱時,應取支撐的實際長度;設置立柱時,應取相鄰立柱的中心間距;
2 水平支撐在水平平面內的受壓計算長度,對無水平支撐桿件交匯的支撐,應取支撐的實際長度;對有水平支撐桿件交匯的支撐,應取與支撐相交的相鄰水平支撐桿件的中心間距;當水平支撐桿件的交匯點不在同一水平面內時,水平平面內的受壓計算長度宜取與支撐相交的相鄰水平支撐桿件中心間距的1.5倍;
3 對豎向斜撐,應按本條第1、2款的規定確定受壓計算長度。
4. 9.9 預加軸向壓力的支撐,預加力值宜取支撐軸向壓力標準值的(0.5~0.8)倍,且應與本規程第4.1. 8條中的支撐預加軸向壓力一致。
4.9.10 立柱的受壓承載力可按下列規定計算:
1 在豎向荷載作用下,內支撐結構按框架計算時,立柱應按偏心受壓構件計算;內支撐結構的水平構件按連續梁計算時,立柱可按軸心受壓構件計算;
2 立柱的受壓計算長度應按下列規定確定:
1)單層支撐的立柱、多層支撐底層立柱的受壓計算長度應取底層支撐至基坑底面的凈高度與立柱直徑或邊長的5倍之和;
2)相鄰兩層水平支撐間的立柱受壓計算長度應取此兩層水平支撐的中心間距;
3 立柱的基礎應滿足抗壓和抗拔的要求。
4.9.11 內支撐的平面布置應符合下列規定:
1 內支撐的布置應滿足主體結構的施工要求,宜避開地下主體結構的墻、柱;
2 相鄰支撐的水平間距應滿足土方開挖的施工要求;采用機械挖土時,應滿足挖土機械作業的空間要求,且不宜小于4m;
3 基坑形狀有陽角時,陽角處的支撐應在兩邊同時設置;
4 當采用環形支撐時,環梁宜采用圓形、橢圓形等封閉曲線形式,并應按使環梁彎矩、剪力最小的原則布置輻射支撐;環形支撐宜采用與腰梁或冠梁相切的布置形式;
5 水平支撐與擋土構件之間應設置連接腰梁;當支撐設置在擋土構件頂部時,水平支撐應與冠梁連接;在腰梁或冠梁上支撐點的間距,對鋼腰梁不宜大于4m,對混凝土梁不宜大于9m;
6 當需要采用較大水平間距的支撐時,宜根據支撐冠梁、腰梁的受力和承載力要求,在支撐端部兩側設置八字斜撐桿與冠梁、腰梁連接,八字斜撐桿宜在主撐兩側對稱布置,且斜撐桿的長度不宜大于9m,斜撐桿與冠梁、腰梁之間的夾角宜取45°~60°;
7 當設置支撐立柱時,臨時立柱應避開主體結構的梁、柱及承重墻;對縱橫雙向交叉的支撐結構,立柱宜設置在支撐的交匯點處;對用作主體結構柱的立柱,立柱在基坑支護階段的負荷不得超過主體結構的設計要求;立柱與支撐端部及立柱之間的間距應根據支撐構件的穩定要求和豎向荷載的大小確定,且對混凝土支撐不宜大于15m,對鋼支撐不宜大于20m;
8 當采用豎向斜撐時,應設置斜撐基礎,且應考慮與主體結構底板施工的關系。
4.9.12 支撐的豎向布置應符合下列規定:
1 支撐與擋土構件連接處不應出現拉力;
2 支撐應避開主體地下結構底板和樓板的位置,并應滿足主體地下結構施工對墻、柱鋼筋連接長度的要求;當支撐下方的主體結構樓板在支撐拆除前施工時,支撐底面與下方主體結構樓板間的凈距不宜小于700mm;
3 支撐至坑底的凈高不宜小于3m;
4 采用多層水平支撐時,各層水平支撐宜布置在同一豎向平面內,層間凈高不宜小于3m。
4.9.13 混凝土支撐的構造應符合下列規定:
1 混凝土的強度等級不應低于C25;
2 支撐構件的截面高度不宜小于其豎向平面內計算長度的1/20;腰梁的截面高度(水平尺寸)不宜小于其水平方向計算跨度的1/10,截面寬度(豎向尺寸)不應小于支撐的截面高度;
3 支撐構件的縱向鋼筋直徑不宜小于16mm,沿截面周邊的間距不宜大于200mm;箍筋的直徑不宜小于8mm,間距不宜大于250mm。
4.9.14 鋼支撐的構造應符合下列規定:
1 鋼支撐構件可采用鋼管、型鋼及其組合截面;
2 鋼支撐受壓桿件的長細比不應大于150,受拉桿件長細比不應大于200;
3 鋼支撐連接宜采用螺栓連接,必要時可采用焊接連接;
4 當水平支撐與腰梁斜交時,腰梁上應設置牛腿或采用其他能夠承受剪力的連接措施;
5 采用豎向斜撐時,腰梁和支撐基礎上應設置牛腿或采用其他能夠承受剪力的連接措施;腰梁與擋土構件之間應采用能夠承受剪力的連接措施;斜撐基礎應滿足豎向承載力和水平承載力要求。
4.9.15 立柱的構造應符合下列規定:
1 立柱可采用鋼格構、鋼管、型鋼或鋼管混凝土等形式;
2 當采用灌注樁作為立柱基礎時,鋼立柱錨入樁內的長度不宜小于立柱長邊或直徑的4倍;
3 立柱長細比不宜大于25;
4 立柱與水平支撐的連接可采用鉸接;
5 立柱穿過主體結構底板的部位,應有有效的止水措施。
4.9.16 混凝土支撐構件的構造,應符合現行國家標準《混凝土結構設計規范》GB 50010的有關規定。鋼支撐構件的構造,應符合現行國家標準《鋼結構設計規范》GB 50017的有關規定。
4.10 內支撐結構施工與檢測
4.10.1 內支撐結構的施工與拆除順序,應與設計工況一致,必須遵循先支撐后開挖的原則。
4.10.2 混凝土支撐的施工應符合現行國家標準《混凝土結構工程施工質量驗收規范》GB 50204的規定。
4.10.3 混凝土腰梁施工前應將排樁、地下連續墻等擋土構件的連接表面清理干凈,混凝土腰梁應與擋土構件緊密接觸,不得留有縫隙。
4.10.4 鋼支撐的安裝應符合現行國家標準《鋼結構工程施工質量驗收規范》GB 50205的規定。
4.10. 5 鋼腰梁與排樁、地下連續墻等擋土構件間隙的寬度宜小于100mm,并應在鋼腰梁安裝定位后,用強度等級不低于C30的細石混凝土填充密實或采用其他可靠連接措施。
4.10.6 對預加軸向壓力的鋼支撐,施加預壓力時應符合下列要求:
1 對支撐施加壓力的千斤頂應有可靠、準確的計量裝置;
2 千斤頂壓力的合力點應與支撐軸線重合,千斤頂應在支撐軸線兩側對稱、等距放置,且應同步施加壓力;
3 千斤頂?shù)膲毫旨壥┘?,施加每級壓力后應保持壓力穩定10min后方可施加下一級壓力;預壓力加至設計規定值后,應在壓力穩定10min后,方可按設計預壓力值進行鎖定;
4 支撐施加壓力過程中,當出現焊點開裂、局部壓曲等異常情況時應卸除壓力,在對支撐的薄弱處進行加固后,方可繼續施加壓力;
5 當監測的支撐壓力出現損失時,應再次施加預壓力。
4.10.7 對鋼支撐,當夏期施工產生較大溫度應力時,應及時對支撐采取降溫措施。當冬期施工降溫產生的收縮使支撐端頭出現空隙時,應及時用鐵楔將空隙楔緊或采用其他可靠連接措施。
4.10.8 支撐拆除應在替換支撐的結構構件達到換撐要求的承載力后進行。當主體結構底板和樓板分塊澆筑或設置后澆帶時,應在分塊部位或后澆帶處設置可靠的傳力構件。支撐的拆除應根據支撐材料、形式、尺寸等具體情況采用人工、機械和爆破等方法。
4.10.9 立柱的施工應符合下列要求:
1 立柱樁混凝土的澆筑面宜高于設計樁頂500mm;
2 采用鋼立柱時,立柱周圍的空隙應用碎石回填密實,并宜輔以注漿措施;
3 立柱的定位和垂直度宜采用專門措施進行控制,對格構柱、H型鋼柱,尚應同時控制轉向偏差。
4.10.10 內支撐的施工偏差應符合下列要求:
1 支撐標高的允許偏差應為30mm;
2 支撐水平位置的允許偏差應為30mm;
3 臨時立柱平面位置的允許偏差應為50mm,垂直度的允許偏差應為1/150。
更多相關:
《建筑基坑支護技術規程(第一章 總則)》
《建筑基坑支護技術規程(第二章 術語和符號)》
《建筑基坑支護技術規程(第三章 基本規定)》
《建筑基坑支護技術規程(第四章 支擋式結構4.1~4.6)》
《建筑基坑支護技術規程(第四章 支擋式結構4.7~4.10)》
《建筑基坑支護技術規程(第四章 支擋式結構4.11~4.12)》
《建筑基坑支護技術規程(第五章 土釘墻)》
《建筑基坑支護技術規程(第六章 重力式水泥土墻)》
《建筑基坑支護技術規程(第七章 地下水控制)》
《建筑基坑支護技術規程(第八章 基坑開挖與監測)》
《建筑基坑支護技術規程(附錄A 錨桿抗拔試驗要點)》
《建筑基坑支護技術規程(附錄B 圓形截面混凝土支護樁的正截面受彎承載力計算)》
《建筑基坑支護技術規程(附錄C 滲透穩定性驗算)》
《建筑基坑支護技術規程(附錄D 土釘抗拔試驗要點)》
